Microsoft Project Online прекращает работу 30 сентября 2026 года. Компаниям нужно заранее сохранить необходимые данные, проверить связанные сайты SharePoint, отчёты и автоматизацию и подготовить рабочий переход. Закрытие касается Project Online; настольный Project, Project Server Subscription Edition и Planner этим событием не затронуты. Автоматический перенос всех возможностей в Planner не обещан.

Информация проверена 6 сентября 2026 года по официальному объявлению Microsoft, обновлённому 24 августа, и связанному руководству Microsoft Learn. До дедлайна остаётся время для действий, но перенос нельзя откладывать на последний день: сохранённый файл ещё нужно открыть и проверить вместе с владельцем проекта.

Как понять, использует ли компания именно Project Online?

Не ориентируйтесь только на слово Project в счёте или ярлыке приложения. Попросите администратора и руководителя проектного офиса показать рабочую среду: где открывается центр проектов, как публикуются планы, где ведутся табели и откуда отчёты получают данные. Project Online включает Project Web App, или PWA, и добавляет к SharePoint сервисный слой управления проектами, ресурсами и портфелями.

В одной организации могут существовать несколько PWA для подразделений или регионов. Связанные проектные сайты могут находиться в разных коллекциях сайтов. Поэтому проверка одного привычного адреса не заменяет инвентаризацию. Настольное приложение также может зависеть от Project Online: сохранение самостоятельного файла и работа с облачной средой — разные сценарии.

Что перестанет работать после 30 сентября?

По Microsoft Learn: Prepare for Project Online retirement, после закрытия становятся недоступны зависимые от сервиса возможности: PWA Home, Project Center, Resource Center, Timesheets, Project Detail Pages, публикация и планирование проектов, управление ресурсами и портфельный анализ. Проекты и связанные сервисные данные нельзя будет получить через Project Online.

Это затрагивает и то, что пользователи не открывают напрямую. Обследуйте отчёты и приложения, использующие ProjectData, OData, REST, CSOM и JSOM, а также Power Automate, скрипты и запланированные задания. Сохранённый отчёт Power BI может выглядеть исправно, пока в нём остаются старые данные; отдельно проверяйте обновление источника. Подход к новым отчётам и владению данными можно обсудить через Power BI и Fabric.

Четыре этапа подготовки к закрытию Project Online включают инвентаризацию, сохранение данных, проверку копий и переход команды.

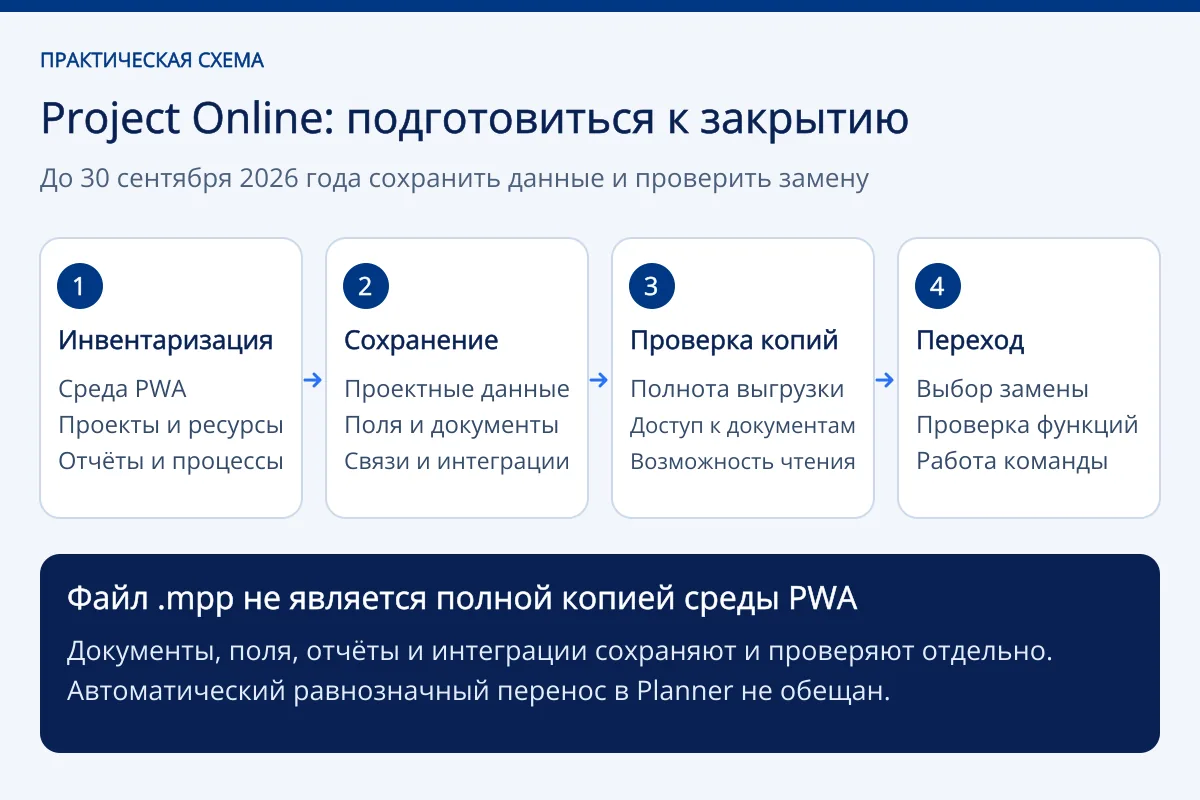

До закрытия Project Online нужно сохранить и проверить данные всей среды. Отдельный файл .mpp не заменяет полный план перехода. Открыть схему в полном размере.
Текстовое пояснение схемы
  1. Инвентаризация. Среда PWA; Проекты и ресурсы; Отчёты и процессы.
  2. Сохранение. Проектные данные; Поля и документы; Связи и интеграции.
  3. Проверка копий. Полнота выгрузки; Доступ к документам; Возможность чтения.
  4. Переход. Выбор замены; Проверка функций; Работа команды.

Файл .mpp не является полной копией среды PWA. Документы, поля, отчёты и интеграции сохраняют и проверяют отдельно. Автоматический равнозначный перенос в Planner не обещан.

Какие данные и зависимости сохранить в первую очередь?

Microsoft предлагает последовательность: инвентаризация, классификация, сохранение, замена зависимостей и проверка. Это план подготовки, а не универсальная кнопка полной выгрузки среды. Для каждого объекта назначьте владельца и решение: сохранить, перенести, заменить либо вывести из использования. Не ограничивайтесь списком активных задач.

Объект Что включить в пакет сохранения Как проверить результат
Проекты и расписания Нужные планы, задачи, назначения и контрольные сведения Открыть и сверить сроки, зависимости и состав задач
Ресурсы и время Табели, корпоративные ресурсы, календари и необходимые данные загрузки Проверка руководителем проекта и ответственным за учёт времени
Настройки PWA Пользовательские поля, справочники, Enterprise Project Types, безопасность и процессы Описание назначения каждого элемента и его замены
Отчёты и интеграции Источники, зависимости, расписания обновления и владельцы Тест обновления и выполнения в целевой среде
SharePoint-контент Документы, списки, риски, проблемы, права и связанные адреса Прямое открытие нужным пользователем без зависимости от PWA

Выгружайте нужные данные до закрытия и храните пакеты в согласованном месте с контролем доступа. Сопроводите их перечнем исходных объектов, датой получения и ответственным. Рабочие планы в формате .mpp, когда они нужны для самостоятельной работы Project desktop, проверяйте отдельно от корпоративных настроек и интеграций: такой файл не следует считать резервной копией всей среды PWA.

Откройте выборку сложных и типичных проектов, сверьте контрольные значения и зафиксируйте исключения. Для табелей и ресурсных данных привлеките владельцев бизнес-процесса. Для закрытых проектов определите, нужен ли редактируемый вариант или согласованный архив. Конкретный инструмент экспорта выбирайте по типу данных; рассмотренная инструкция Microsoft не подтверждает единый способ, сохраняющий все объекты и права без проверки.

Что будет с документами и сайтами SharePoint?

Microsoft отделяет данные Project Online от поддерживаемого SharePoint-контента, который не зависит от сервиса. Пользовательские списки, библиотеки документов и обычные страницы могут иметь собственный жизненный цикл SharePoint. Для них продолжают действовать соответствующие права, политики хранения и правила tenant. Поэтому утверждение «закроется весь SharePoint проекта» слишком широкое.

Обратное обещание — «всё в SharePoint останется рабочим» — также неверно. Связи PWA, синхронизация задач и прав, проектные компоненты и обращения к Project Online перестают работать. Проверьте прямые адреса библиотек, доступ пользователя, владельцев и автоматизацию. Нужную организацию прав и документов помогает описать гайд по SharePoint.

На что переходить: Planner, Project Server или Project Operations?

Выбор зависит от работы, которую необходимо продолжить. Microsoft перечисляет несколько вариантов, но их нельзя считать одинаковыми по возможностям, эксплуатации и лицензированию. Сначала составьте короткий перечень обязательных сценариев, затем проверьте каждый на представительном проекте.

Вариант Когда оценивать Какой вопрос решить
Planner Совместное планирование и управление работой в Microsoft 365 Какие необходимые функции доступны в выбранном плане и как перенести данные
Project desktop Самостоятельная подготовка расписаний и работа с .mpp Как сохранить совместную работу, отчётность и зависимости от Online
Project Server Subscription Edition Локальная среда и продвинутые требования PPM Кто обеспечивает инфраструктуру, сопровождение и переход
Dynamics 365 Project Operations Проектная деятельность связана с ресурсами, финансами и расчётами Как изменятся процессы и интеграции, помимо хранения планов

Не выбирайте Planner лишь потому, что пользователь уже видит его в подписке. Табели, корпоративные поля, ресурсы, сложные процессы и отчёты требуют отдельного сопоставления. Для финансового контура Project Operations имеет смысл обсуждать вместе с направлением Dynamics 365, а не как замену одного ярлыка другим.

Что поручить команде сейчас?

Назначьте одного владельца перехода и соберите администратора Microsoft 365, проектный офис, владельцев отчётов и ответственных за учёт времени. Их первый результат — перечень действующих PWA и зависимостей с решением по каждому объекту. Второй — сохранённые и проверенные данные. Третий — работающий сценарий после закрытия, включая права пользователей и отчётность.

Согласуйте момент прекращения изменений в исходных проектах и последнюю выгрузку, чтобы после проверки не потерять новые записи. Заранее определите временный рабочий порядок, если полная целевая система ещё не готова. Такой порядок должен сохранять ответственность за задачи и данные; недоступный после дедлайна Project Online не может служить планом возврата.

Для оценки начального объёма подготовьте список проектов, табелей, отчётов, интеграций и требований к следующей системе. Обсудить этот пакет можно через Modern Work и Power Platform. Покупка лицензии — только одна часть перехода; завершённым его делает подтверждённая работа людей с нужными данными и процессами после смены платформы.
